建筑給水排水及采暖工程施工規范(建筑給水排水及采暖工程驗收規范最新)_質量最好的空氣能
一、穿墻、樓板或屋頂?shù)墓艿谰鶓?yīng)埋設套管
穿墻套管必須在土建砌體砌筑預留高度或鋼筋綁扎到套管高度時預埋。穿剪力墻的套管周圍用鋼筋加固,并用電焊固定,防止?jié)岔艜r移位。穿樓板的套管在模板支撐后,綁扎鋼筋時埋設,同樣其周圍用鋼筋加固,并用電焊固定,防止?jié)岔艜r套管移位。
二、樓板預留洞

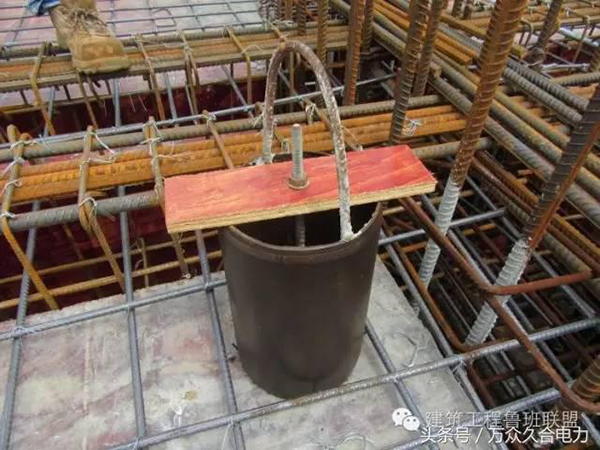

淘汰傳統的預留法如木盒、鐵皮盒、塑料套管,避免跑模、變形等弊端,采用可提式鋼管盒預留法,材料利用廢舊鋼管,制作時,套管高度為250mm,套管管徑比圖紙設計的管徑大兩個等級,在離預留盒上口80mm處焊接一個Φ6圓鋼煨成的提手,以備混凝土達到一定強度后便于拔出,同時在預留盒的底口用鋼板封堵好。
問題示例1:穿越樓板或墻的管道安裝工程

【存在問題】
穿墻管道未按規范要求設置穿墻套管。
【主要原因】
(1)缺乏對相關規范的了解,施工前的各項工作準備中,根本沒有考慮到管道穿越樓板或墻體套管設置問題。
(2)土建與安裝配合不到位,墻體施工時預留套管出現移位、遺漏情況。
【糾正措施】
(1)認真檢查管道穿越樓板或墻體是否漏設套管。
(2)在土建洞口修補前將套管補裝完成。
【預防措施】
嚴格按《建筑給水排水及采暖工程施工質量驗收規范》的要求,管道穿越樓板或墻體應設金屬或塑料套管。
問題示例2:套管高低不一、偏位

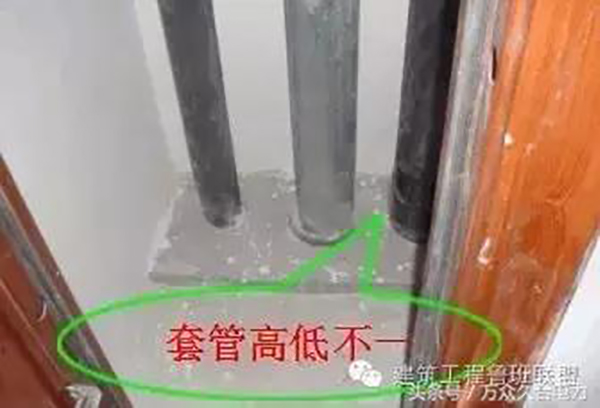

(1)同部位套管高低參差不齊。
(2)套管設置時沒有考慮管道保溫。

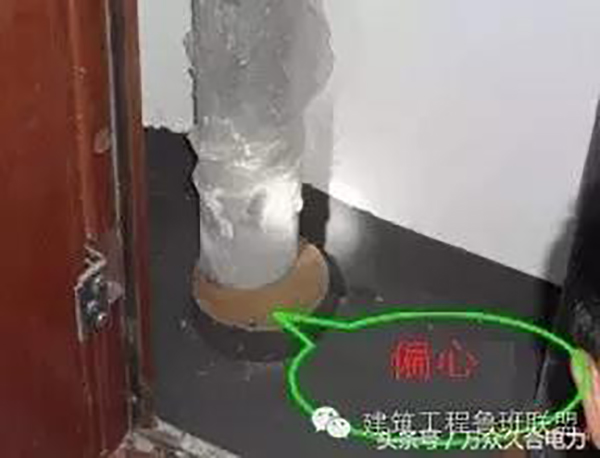

(3)套管與管道中心偏差較大。
(4)套管與管道之間沒有進行封堵。
【主要原因】
(1)管井內管線排布深化不到位。
(2)保溫管道套管預埋時,沒有考慮管道保溫層厚度。
(3)套管安裝時定位不準確、固定不牢固、垂直度偏差較大。
(4)套管與管道之間空隙封堵,點多面廣,容易遺漏。
【糾正措施】
(1)同一位置管道套管應調整一致。
(2)對有保溫的管道提前考慮保溫層的厚度,設置套管與之相匹配。
(3)重新調整套管,保證套管高度一致、與管道同心。
(4)查漏補缺,完善封堵。
【預防措施】
(1)嚴格執行《建筑給水排水及采暖工程施工質量驗收規范》要求:安裝在樓板內的套管,其頂部應高出裝飾地面20mm;安裝在衛生間及廚房內的套管,其頂部應高出裝飾地面50mm;同部位有多根管道,其套管高出裝飾地面的高度應一致。
(2)提前對管井進行管道綜合排布,確定套管規格、數量及安裝位置。
(3)注意保溫管道與不保溫管道選用套管的規格,并做好施工技術交底。
(4)套管安裝時定位準確、固定牢靠,保證與管道中心一致。
(5)管道安裝完畢,管道與套管之間應及時采用不燃材料進行封堵。
新工程現場做法:

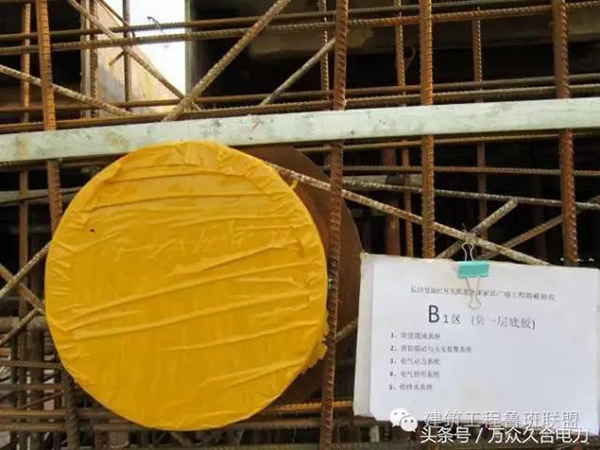

(1)留洞位置正確,洞口大小符合設計及規范要求。
(2)使用一般鋼套管應清理干凈,外刷脫模劑。
(3)套管固定應牢固可靠。
(4)控制出模時間(出模時間根據土建要求為準),過早將產生洞口塌陷,過晚將給出模造成困難,破壞洞口的完整性。
(5)打混凝土時應有專人看護,保證預留、預埋孔洞應無位移、歪斜等現象。

a.預留洞位置應正確。
b.預留洞規格尺寸應正確。

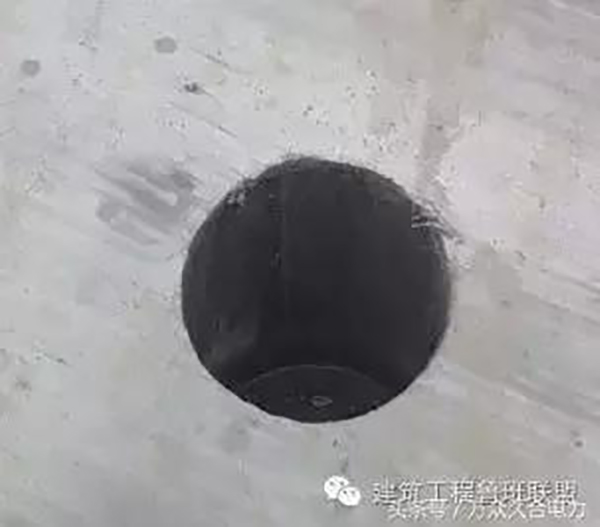

c.預留洞口應光滑完整。

a.套管外應清理干凈并刷脫模劑。
b.套管位置正確固定牢固。
c.套管規格符合設計要求。

a.墻體防水套管安裝。
b.套管內應刷銹漆。
c.套管應固定牢固,位置正確。
