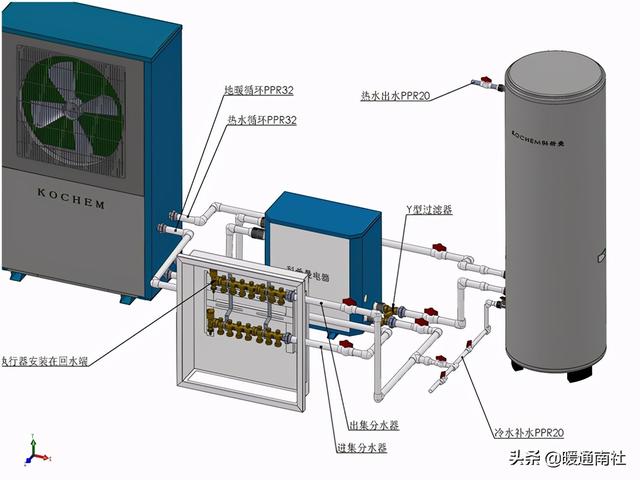

二聯供空氣能安裝圖(空氣能兩聯供系統)_空氣能最建議買的三個品牌
二聯供空氣源系統由主機、風機盤管、集分水器和地暖管路以及連接管路組成。
機組工作在制冷模式時,壓縮機排出的高溫高壓蒸汽進入翅片管式換熱器,向空氣放熱后變成中溫高壓的液體,又經過節流裝置節流,成為低溫低壓的汽液混合物(低于冷卻水溫度),并在套管換熱器中將冷卻水溫冷卻,最后回流至壓縮機完成循環。
機組制冷工制熱模式的切換通過四通換向閥完成。
機組工作在制熱模式時,壓縮機排除的高溫高壓蒸汽進入套管換熱器,與冷卻水管路發生熱交換,將冷卻水加熱,然后流經節流裝置,變成低溫低壓的汽液混合物(低于環境溫度),再進入翅片管式換熱器從空氣中吸收熱量,最后回流至壓縮機。
機組制熱工制熱模式的切換通過四通換向閥完成。
風機盤管原理:
空調水管路的冷水進入風機盤管,與流過風盤的空氣換熱,將空氣冷卻,水經回水管道回流到主機。
風機盤管分類按照國家標準GB/T19232-2003《風機盤管機組》第4部分分類的規定。
集分水器和地暖盤管:
集分水器將供暖主干管的水按個支路需要進行流量分配,同時,還要將各分支回路的水流匯集到回水主道路中,實現循環運行。
為便于調節控制,集分水器各分支環路配置了調節閥,承擔流量分配和調節任務。
機組選型及安裝施工:
機組及相關設備選配:
a.機組選型:

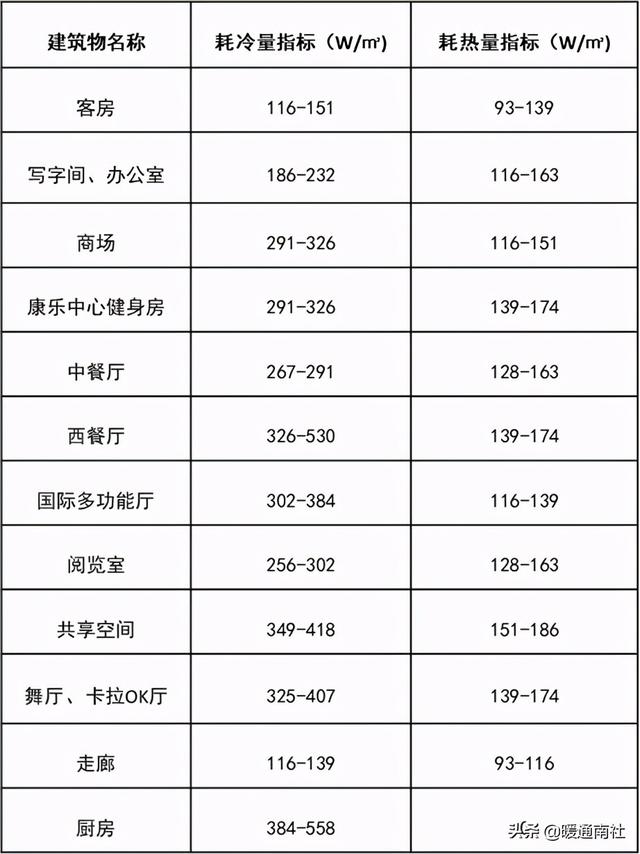

機型選配時,一般根據概算指標來進行估算。所謂空調負荷概算指標是指折算到建筑物每平米空調面積(建筑面積)所需制冷機的負荷值。根據需要安裝空調采暖的建筑物的種類和建筑面積,按下表選取相應指標計算所需冷(熱)負荷。
房間冷(熱)負荷=房間建筑面積×冷(熱)負荷指標
考慮到所有房間并非同時供冷,計算建筑總冷負荷時應乘以一個同時使用系數
建筑總冷負荷=同時使用系數×∑房間冷負荷
根據所計算得到冷(熱)負荷,查閱不同機器的制冷(制熱)功率,選擇合適的機型和數量。
風機盤管選型:
風機盤管的選型步驟大致如下:
要明確所選風機盤管的形式、規格和風口位置等要求。例如是明裝還是暗裝,是側送風還是下送風,接一段風管還是直接出風,要把建筑形式和用戶的功能結合起來進行選型。在選用風機盤管時,要選用與設計負荷相匹配的設備。要注意風機盤管是在干工況還是濕工況下運行。大多數情況,風機盤管有足夠的潛熱容量,可滿足設計需要。
然后確定風機盤管的數量、水量、所需水溫及壓降等參數。例如設置一臺容量比較大的風機盤管還是設置兩臺或多臺比較小的風機盤管都需要綜合考慮。
要明確所選用風機盤管的接水管為左出還是右出(與管路布置有關)
要明確所配套的風機電動機的軸承是否采用含油軸泵。若選用不含油軸泵,使用中則在一定時期內要按規定定期加油。

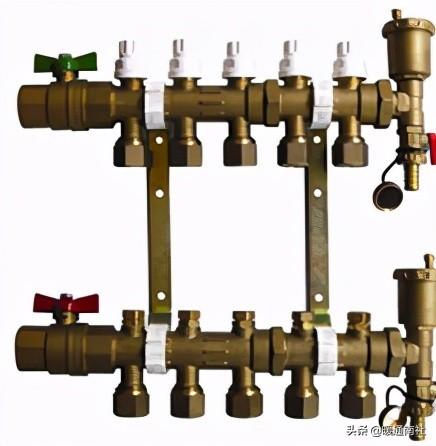

集分水器:
集分水器應根據回路多少選擇集、分水頭數量。
循環管道選擇:
(1)確定相應于制冷量的冷凍水流量:
Q=W×860/5000
Q:冷凍水流量(m3/h)
W:空調設備的制冷量(kW)

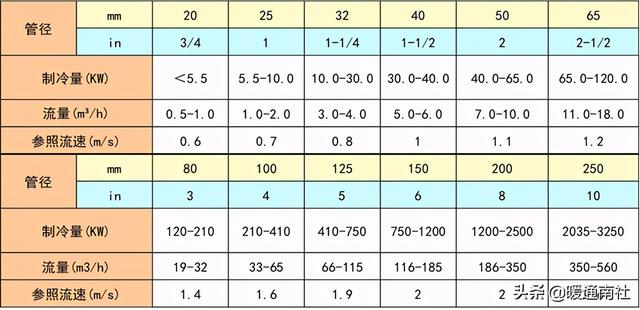

然后根據下表確定適合的管徑:

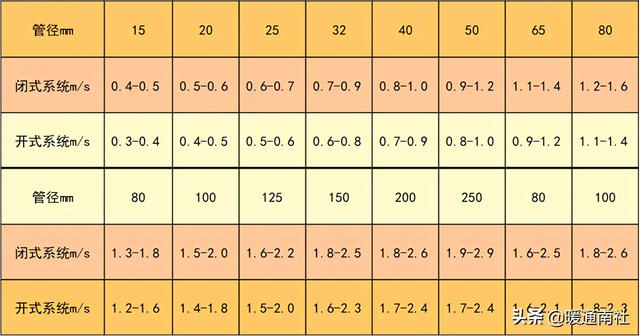

循環管道選擇:(水系統中水流速的推薦值)
安裝施工及注意事項:

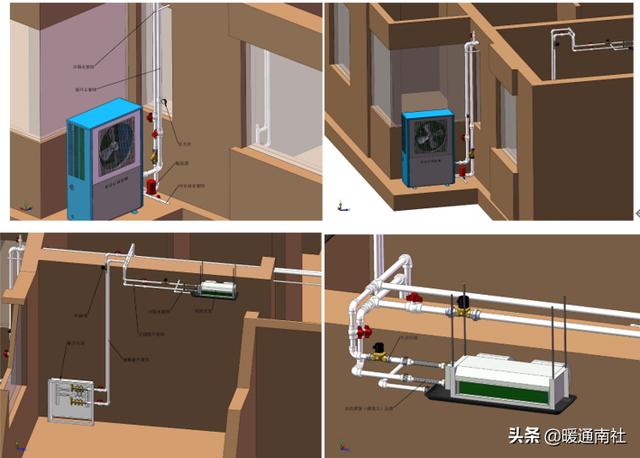

主機安裝:
主機應安裝在通風、無遮擋物的位置;
多臺主機安裝時,每臺機組之間應間隔1.2m-1.5m的維修空間;
機組的出風口方向一致,但不應吹向另一臺機組的蒸發器;
機組安裝一定要做好防雷、防臺措施;
機組安裝位置應避免距離臥室太近;
機組應做好減震措施。

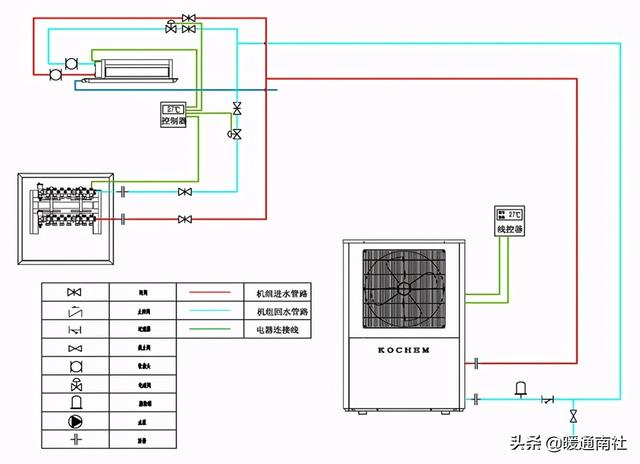

管路安裝:

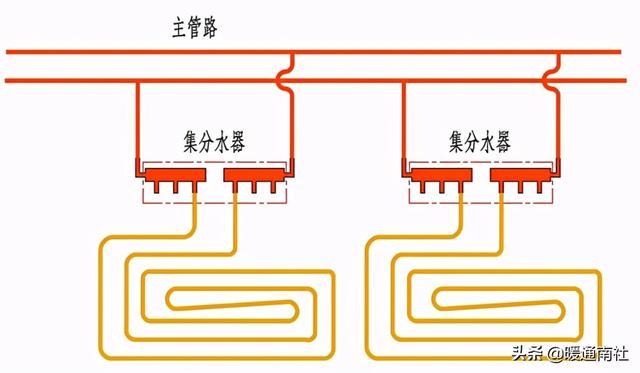

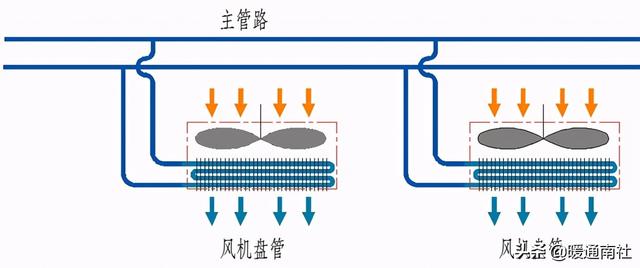

風機盤管分設在各個房間內,按其并聯于供水干管和回水干管的各機組的循環管路,總長是否相等,可分為異程式與同程式兩種。如圖:
同程式:各并聯環路管長相等,阻力大致相同,流量分配較平衡,可減少初次調整的困難,但初投相對較大。
異程式:管路配置簡單,管材省,但各并聯環路管長不相等,因而阻力不等,流量分配不平衡,增加了初次調整的困難。

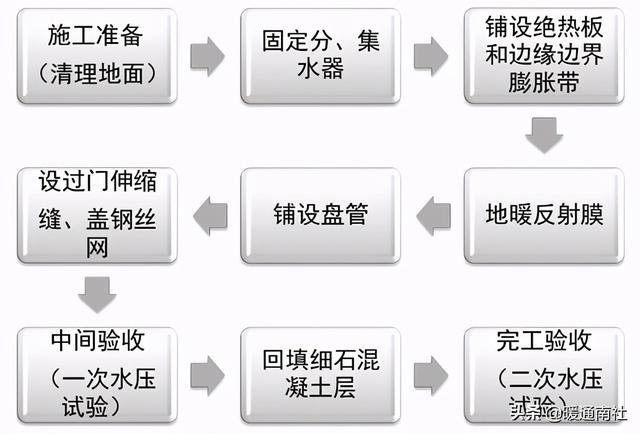

施工流程:
管路安裝材料:
(1)水管路的材質一般用無縫鋼管和焊接鋼管。
①焊接鋼管管長一般為4-9m,并帶有一個管接頭(管箍)。其最大規格為DN600,管徑小于DN80的用螺紋連接,大于DN80的一般做焊接處理。
②無縫鋼管最大規格為DN200,通常作焊接處理。
閥門:管路中用到的主要是閥門,市場上閥門主要有以下幾款:

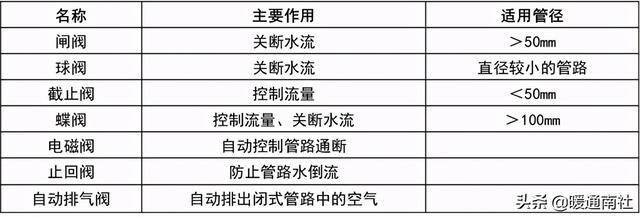

閥門類別一覽:
螺紋連接配件:

用于螺紋連接的管件,主要有以下幾種:
管路保溫施工工藝:

檢查材料是否滿足要求:

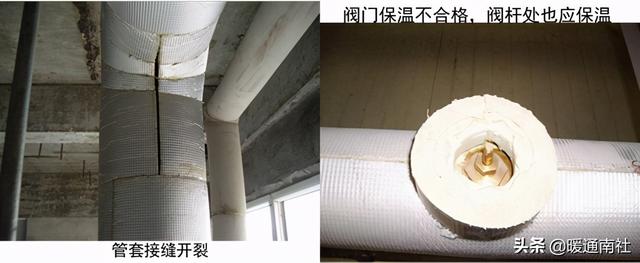

保溫不好的案例:

風機盤管安裝·吊裝:
??風機盤管連接注意事項:
(1)風盤與分支管路連接處應使用金屬軟接頭;
(2)風盤進、出水管路前均安裝手動閥門,進水管路手動閥門與風盤之間加裝電磁閥;
(3)風盤安裝時應注意采取防護措施,安裝結束后清理接水盤灰塵,防止堵塞冷凝水管;
(4)注意風盤吊裝高度,太低會影響建筑后期吊頂?shù)母叨取?
地暖鋪設和集分水器安裝:

常規地暖施工層次剖面圖:

衛生清理,建筑垃圾及灰塵:

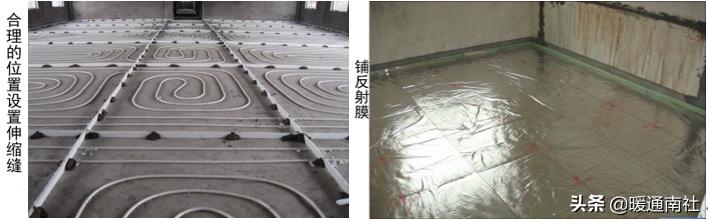

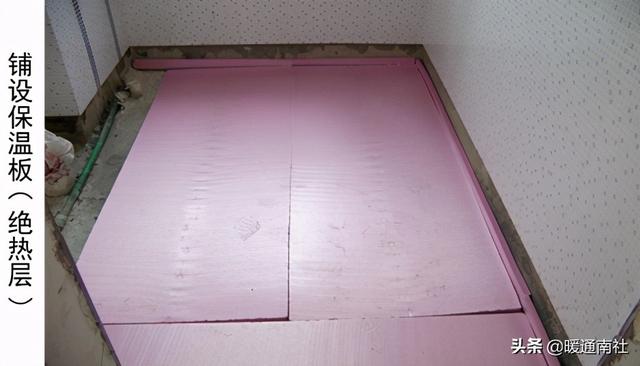

絕熱層的鋪設:
??絕熱層的鋪設應平整,絕熱層相互間的接縫應嚴密。直接與土壤接觸的或有潮氣侵入的地面,在鋪放絕熱層之前應先鋪一層防潮層。
聚苯乙烯泡沫塑料板絕熱層厚度
重視邊角隔熱層的設置和就位。
設置伸縮縫:
在與內外墻、柱及過門等交接處應敷設不間斷的伸縮縫,伸縮縫連接處應采用搭接方式,搭接寬度不小于10mm;伸縮縫與墻、柱應有可靠的固定方式,與地面絕熱層連接應緊密,伸縮縫寬度不宜小于20mm。伸縮縫宜采用聚苯乙烯或高發泡聚乙烯泡沫塑料。
當?shù)孛婷娣e超過30㎡或邊長超過6m時,應按不大于6m間距設置伸縮縫,伸縮縫寬度不小于8mm(一般工地我們做10mm)。伸縮縫宜采用高發泡聚乙烯泡沫塑料或內滿填彈性膨脹膏。
伸縮縫應從絕熱層的上邊緣到填充層的上邊緣整個截面上隔開。
衛生間施工:
衛生間應做兩層隔離層,作法可參見《低溫熱水地面輻射供暖技術規程》附錄A。衛生間過門處應設置止水墻,在止水墻內側應配合土建專業作防水,以防止衛生間積水滲入絕熱層,并沿絕熱層滲入其它區域。加熱管穿止水墻處應設防水套管,防水套管兩端應加密封。做完防水閉水試驗并經過驗收。
地暖管鋪設:
與設計回路相符;
管道鋪設間距與設計相符,通常管道間距取180mm,單根管長不超過80m;
管道與墻體之間距離在100mm-150mm;
不允許出現管道交叉;
分水器到地面部分必須加保溫套管。
鋪設鋼絲網:
鋼絲網(200*200)用管卡固定;
管卡位置釘于鋼絲網四角與中間位置,每片鋼絲網卡釘數量不得少于8個;
不得出現鋼絲網翹起現象;
鋼絲網必須鋪設在管道上部。
分水器安裝:
為保證將來維修,分水器安裝位置必須保證可整體拆卸;
分水器安裝時上沿高度不低于600mm;
分水器路數應與設計回路相符;
分水器附近應有一個三孔插座;
分水器的進回水兩端應安裝壓力表和自動排氣閥;
集分水器安裝完畢后用反射膜進行包裹保護。
熱電執行器安裝:
與分水器連接是否緊密;開啟、關閉是否正常。

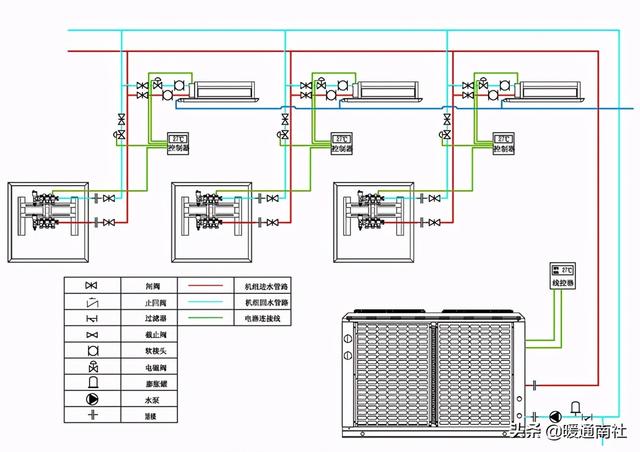

工程安裝示意圖:
1.地暖熱水工程安裝示意圖
2.空調地暖工程安裝示意圖
標準工程材料清單:

地暖熱水一體機安裝輔材清單:
故障原因及處理:
